२५ मेगावाटको सेती जलविद्युत् निर्माण सम्पन्न: परीक्षण उत्पादनको तयारी

सेती नदी जलविद्युत् आयोजनामा पाँच अर्ब रुपैयाँ लागतमा निर्माण भएको हो। जसमा तीन अर्ब ५० करोड विभिन्न बैंक तथा वित्तीय संस्थाले लगानी गरेका छन्।

कास्की– सेती नदी जलविद्युत् आयोजना निर्माण सम्पन्न भएको छ। कास्कीको माछापुच्छ्रे गाउँपालिका–२ सार्दिखोलामा आयोजनाको निर्माण सकिएर परीक्षण गर्न लागेको हो। आयोजनाको सिभिल, हाइड्रोमेकानिकल तथा ट्रान्समिसन लाइन निर्माणको सम्पूर्ण निर्माण सकिएर अहिले यान्त्रिक परीक्षण भइरहेको प्रवर्द्धक भिजन लुम्बिनी ऊर्जा कम्पनी लिमिटेडले जनाएको छ।

“आयोजनाको निर्माणतर्फका सबै काम सकिएको छ। यही साउन ३० गते पेनस्टक पाइपमा पानी हाल्छौँ। त्यसपछि वेटटेष्ट (पानी भरेर परीक्षण तथा टर्वाइन घुमाउने) हुन्छ,” प्रवर्द्धक भिजन लुम्बिनी ऊर्जा कम्पनीका कार्यकारी अध्यक्ष जगतबहादुर पोखरेलले भने।

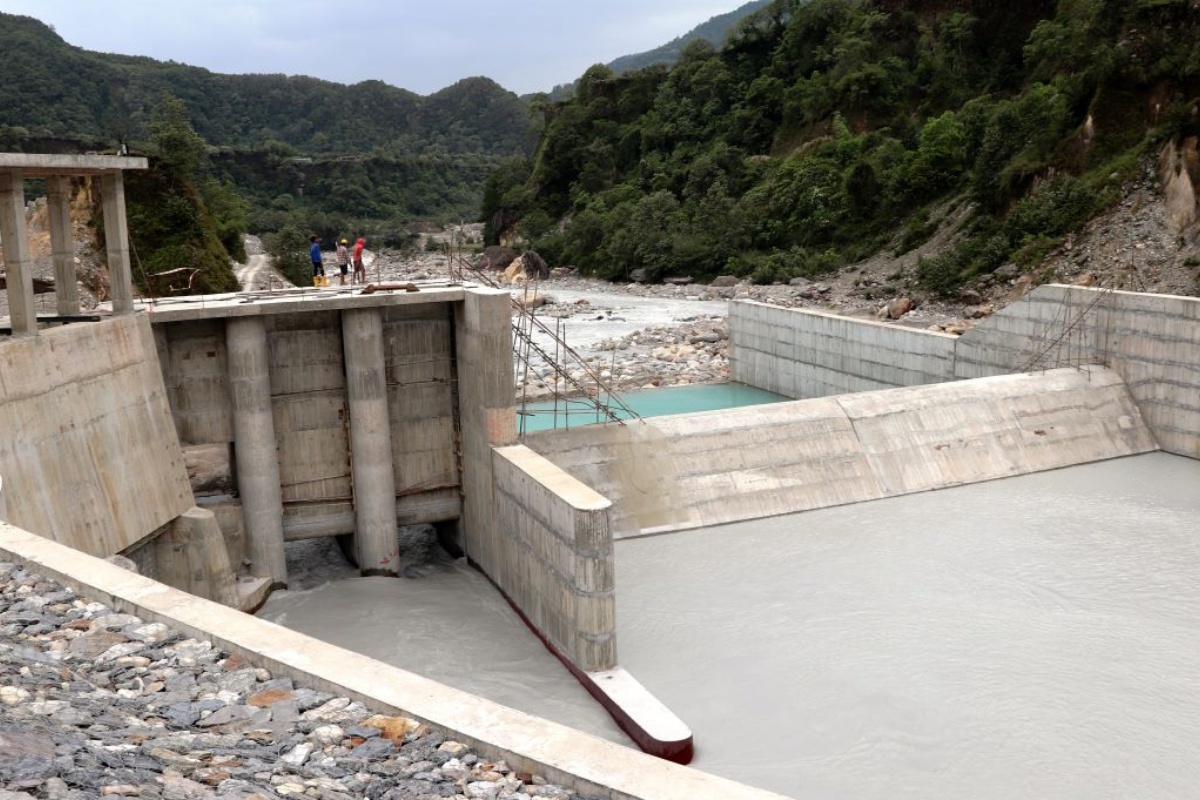

‘वेट टेष्ट’को काम सकिएको दुई साताभित्रमा परीक्षण उत्पादन शुरू हुने कम्पनीले जनाएको छ। त्यसपछि आयोजनाको व्यावसायिक उत्पादन हुनेछ। सार्दिखोलाको भराभरीस्थित सेती नदीमा बाँध निर्माण गरी सेतीको पानी ६ हजार ४०० मिटर लामो भूमिगत पाइपमार्फत ल्याएर १८७ मिटर उचाइबाट चिन्तेबगरमा रहेको पावर हाउसमा खसालेर विद्युत् उत्पादन गरिने छ। पाइपमार्फत लगिएको पानी पावर हाउसमा रहने १२.५ मेगावाट क्षमताका दुईवटा टर्वाइनमा खसालिने छ। सो आयोजना नदी जलप्रवाहमा आधारित छ।

कम्पनीका अध्यक्ष पोखरेलले आयोजना सम्पन्न गर्नका लागि स्थानीयवासी तथा स्थानीय सरकारलगायतबाट सहयोग मिलेको बताए। स्थानीयवासीको सानासाना लगानीले आयोजना निर्माण भएको बताए। “जलविद्युतमा २५ मेगावाट सानो परियोजना होइन। धेरै मानिस जोडिनुभएको छ। एक हजार ५०० जना प्रवर्द्धकको लगानी छ। पारदर्शी रूपमा समयमै आयोजना पूरा गर्न अहोरात्र खटिएका थियौँ, उत्पादन शुरू भएसँगै अब छिट्टै सफलता मिल्दै छ।”

सेती नदी जलविद्युत् आयोजनामा पाँच अर्ब रुपैयाँभन्दा बढी लगानी भएको छ। यसमा तीन अर्ब ५० करोड विभिन्न बैंक तथा वित्तीय संस्थाले लगानी गरेका छन्। अन्य लगानी प्रवर्द्धक, स्थानीयवासी तथा आईपीओ जारी गरेर पूरा गरिएको आयोजनाका निर्देशक बमबहादुर गुरुङले बताए। सेती नदी जलविद्युत आयोजना २०७७ साल अन्तिमदेखि काम शुरू भएको थियो। कोरोना महामारीका कारण आयोजनाको काममा केही बाधा पुगे पनि सबैको सहयोगले सफलता मिलेको निर्देशक गुरुङले बताए।
