जाम छल्न नारायणघाट–बुटवल सडक विस्तार रातिमा मात्र

पूर्वपश्चिम राजमार्गअन्तर्गत नारायणघाट–बुटवल खण्डको गैँडाकोटमा दिउँसो सवारीसाधनको अत्यधिक चाप र जामका कारण रातिको समयमा मात्र सडक विस्तारको काम भइरहेको छ।

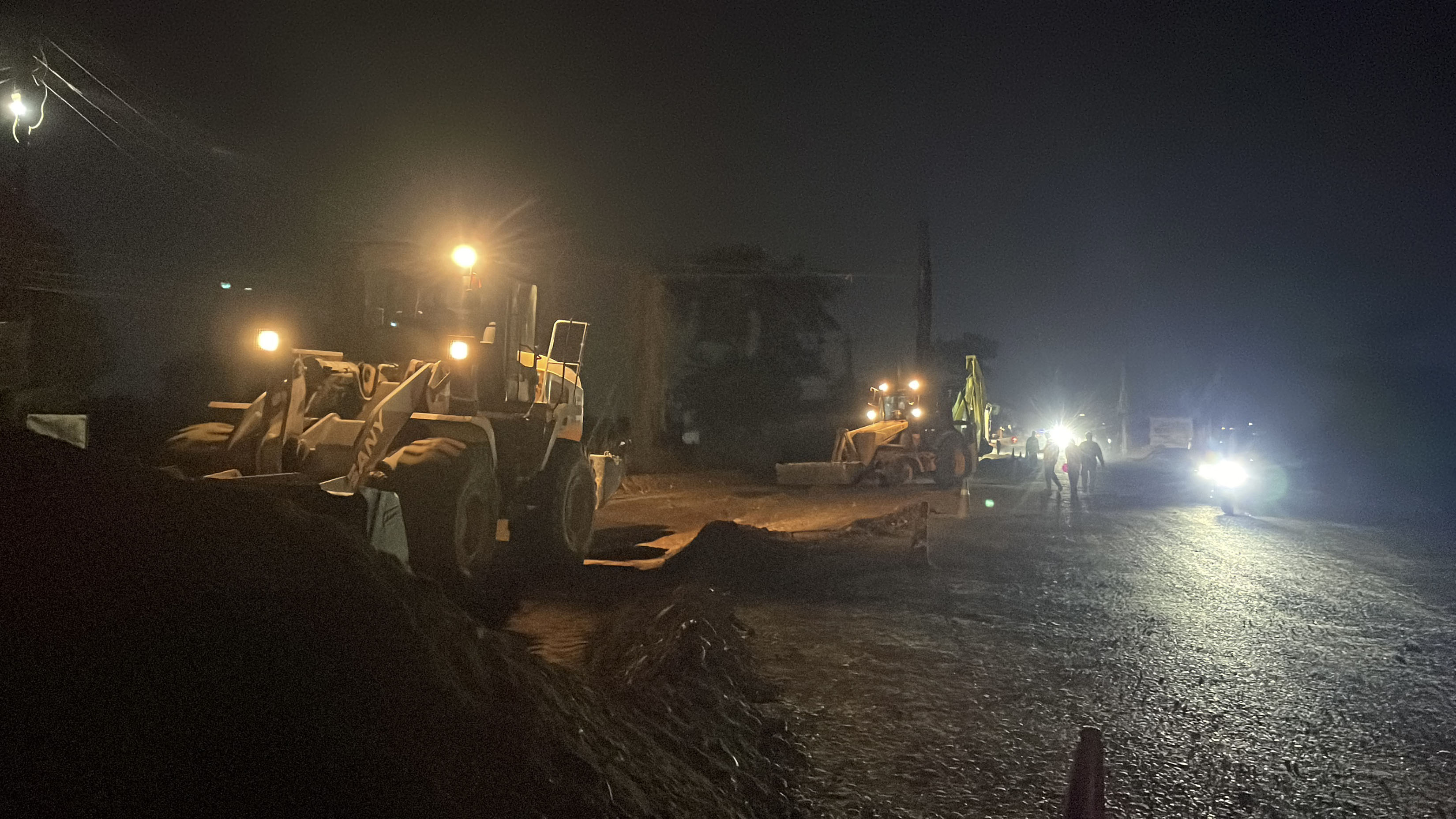

पूर्वपश्चिम राजमार्गअन्तर्गत नारायणघाट–बुटवल सडक खण्डको गैँडाकोटमा रातिको समयमा सडक बिस्तारको काम गरिँदै। तस्वीरः टेकराज पोखरेल/रासस

नवलपुर– पूर्वपश्चिम राजमार्गअन्तर्गत नारायणघाट–बुटवल खण्डको गैँडाकोटमा रातिको समयमा मात्र सडक विस्तारको काम भइरहेको छ। नारायणी नदीको पुलबाट पश्चिमतर्फ १७० मिटर सडक कालोपत्रसँग जोडिन बाँकी रहेकाले रातिमा काम अगाडि बढाइएको हो।

नारायणघाट बुटवल सडक आयोजना पूर्वी खण्डका सूचना अधिकारी इन्जिनियर शिव खनालले हरेक दिन राति १० बजेदेखि भोलिपल्ट बिहान ४ बजेसम्म काम भइरहेको बताए।

“दिउँसोमा सवारीसाधनको चाप अत्यधिक हुने भएकाले सहज रूपमा काम गर्न समस्या देखियो”, उनले भने, “रातिमा सवारीसाधनको न्यून चाप हुनाले सहज रूपमा सडक विस्तार भइरहेको छ।”

दिउँसो काम गर्दा लामो जाम भएर ट्राफिक व्यवस्थापनमा समस्या देखिएपछि रातिमा काम थालिएको उनले बताए।

कार्यतालिका बमोजिम प्रगति हासिल भएमा अबको १० दिनमा यस सडकमा कालोपत्र गरेर सकिने सूचना अधिकारी खनालले बताए। गैँडाकोटको यसखण्ड र दाउन्नेको पहाडबाहेक नारायणघाट बुटवल सडकको पूर्वी खण्डमा एकतर्फी कालोपत्रको काम भइसकेको आयोजना कार्यालयले जनाएको छ। चाडपर्व सकिएपछि सडक विस्तारको काम तीव्र गतिमा अगाडि बढिरहेको खनालको भनाइ छ।

“दाउन्नेमा तीन किमी सडक कालोपत्र गरिँदै छ भने बाँकी करिब १० किमी ढलानको काम भइरहेको छ,” उनले भने, “दुईतर्फी सडक कालोपत्र भइसकेको ठाउँमा भने डिभाइडर, सर्भिसलेनलगायत सौन्दर्यकरणको काम हुँदैछ।”

यस सडकको भौतिक प्रगति करिब ७० प्रतिशत हाराहारी पुगेको खनालले जानकारी दिए। उनका अनुसार नारायणघाट–बुटवल खण्डको ११४ किमीमध्ये पूर्वी खण्डमा ६५ किमी र पश्चिम खण्डमा ४९ किमी पर्दछ।

सडक विस्तारका क्रममा यस खण्डको १०० किमी चार लेनमा तथा दाउन्नेको १४ किमी सडक तीन लेनमा विस्तार हुँदैछ। भौगोलिक कठिनाइका कारण दाउन्नेमा तीन लेनमा मात्रै सडक विस्तार हुने आयोजनाका सूचना अधिकारी खनालले बताए।

उनका अनुसार विस्तारका क्रममा शहरी क्षेत्रमा सडकबाट उत्तरतर्फ र दक्षिणतर्फ अतिरिक्त दुई लेनलाई ‘सर्भिस लेन’का रूपमा निर्माण गरिनेछ।
